Когда в Павлодарской области протянут газопроводы, как сейчас отапливается регион и в каком состоянии находятся местные ТЭЦ, выяснял корреспондент inbusiness.kz.
Цены на тепло в разных уголках Казахстана сильно отличаются – от 2258 до 7364 тенге за 1 Гкал. Павлодарская область находится в середине списка. Павлодар – на 13-м месте, Экибастуз – на 15-м. Жители областного центра отдают за тепло 4070,02 тенге за 1 Гкал. В Экибастузе тариф немного ниже – 3893,92 тенге за 1 Гкал.
Дороже всего тепло в квартирах обходится алматинцам, а самый низкий тариф действует для жителей Акмолинской области.
В ближайшие месяцы цены на тепло вырасти не должны – тарифы временно заморожены. С 16 октября и до конца первого квартала 2026 года правительство приостановило повышение цен на коммунальные услуги для казахстанцев.

Откуда тепло

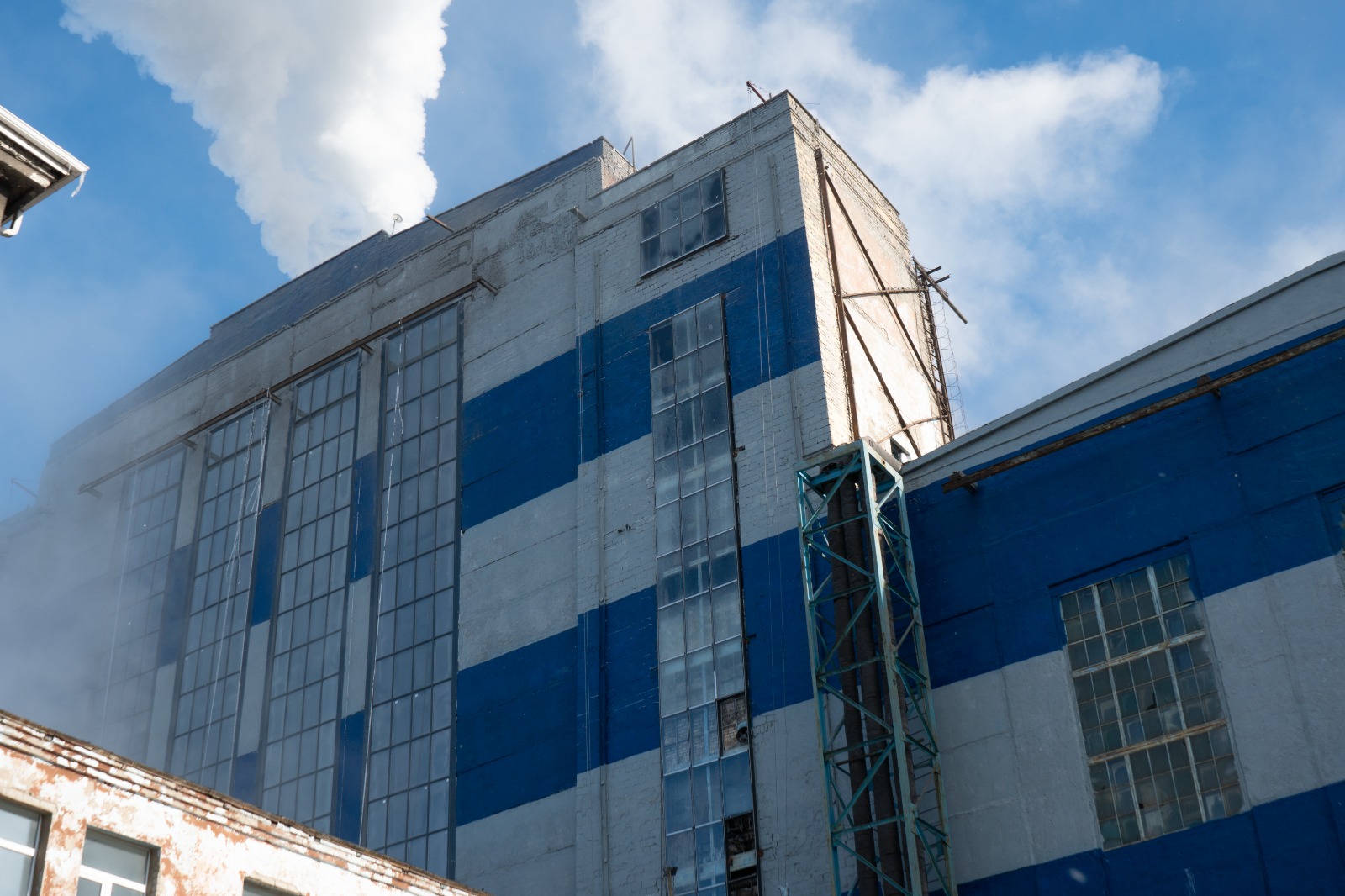

Павлодар обеспечивают теплом три станции. Две из них принадлежат монополисту – АО "Павлодарэнерго". При этом оборудование на ТЭЦ-3, построенной 53 года назад, изношено на 56%. ТЭЦ-2 старше, она построена 64 года назад, и оборудование станции изношено на 77%.
Еще одна ТЭЦ принадлежит местному заводу – АО "Алюминий Казахстана". Она тоже далеко не новая. По данным управления энергетики, оборудование станции изношено почти на 80%.
А вот единственная в Экибастузе ТЭЦ, прославившаяся на весь Казахстан из-за коммунального коллапса 2022 года, изношена на 48%. Процент износа снизился после капитального ремонта всех десяти котлов и строительства новой магистрали осветленной воды.
Аксу согревает не ТЭЦ, а котельная местного промышленного гиганта – Аксуского завода ферросплавов. Благодаря постоянным ремонтам износ оборудования уменьшился до 63%. Есть в городе и новая котельная за 11 млрд тенге, которую не могут запустить на протяжении нескольких лет.

Строить современную котельную начали в 2017 году, запустить планировали через два года. Однако сначала не хватило финансирования для завершения строительства, а потом обнаружился ряд технических недоработок. Выяснилось, что подрядчик установил дополнительное дробильное оборудование, не предусмотренное проектом. Потом обнаружились нарушения в системе золоудаления. В очередной раз многострадальную котельную испытают весной 2026 года.
Старые трубы
Помимо станций, обновления требуют и теплосети. В Павлодаре и Экибастузе трубы изношены примерно на 90%. В Аксу ситуация лучше – там уровень износа теплосетей составляет около 50%.
Все три города буквально пронизаны сетью коммуникаций. В одном только Павлодаре общая протяженность тепловых сетей превышает 820 км. Большинство из них появились в период активной застройки города и дважды отработали свой нормативный срок.

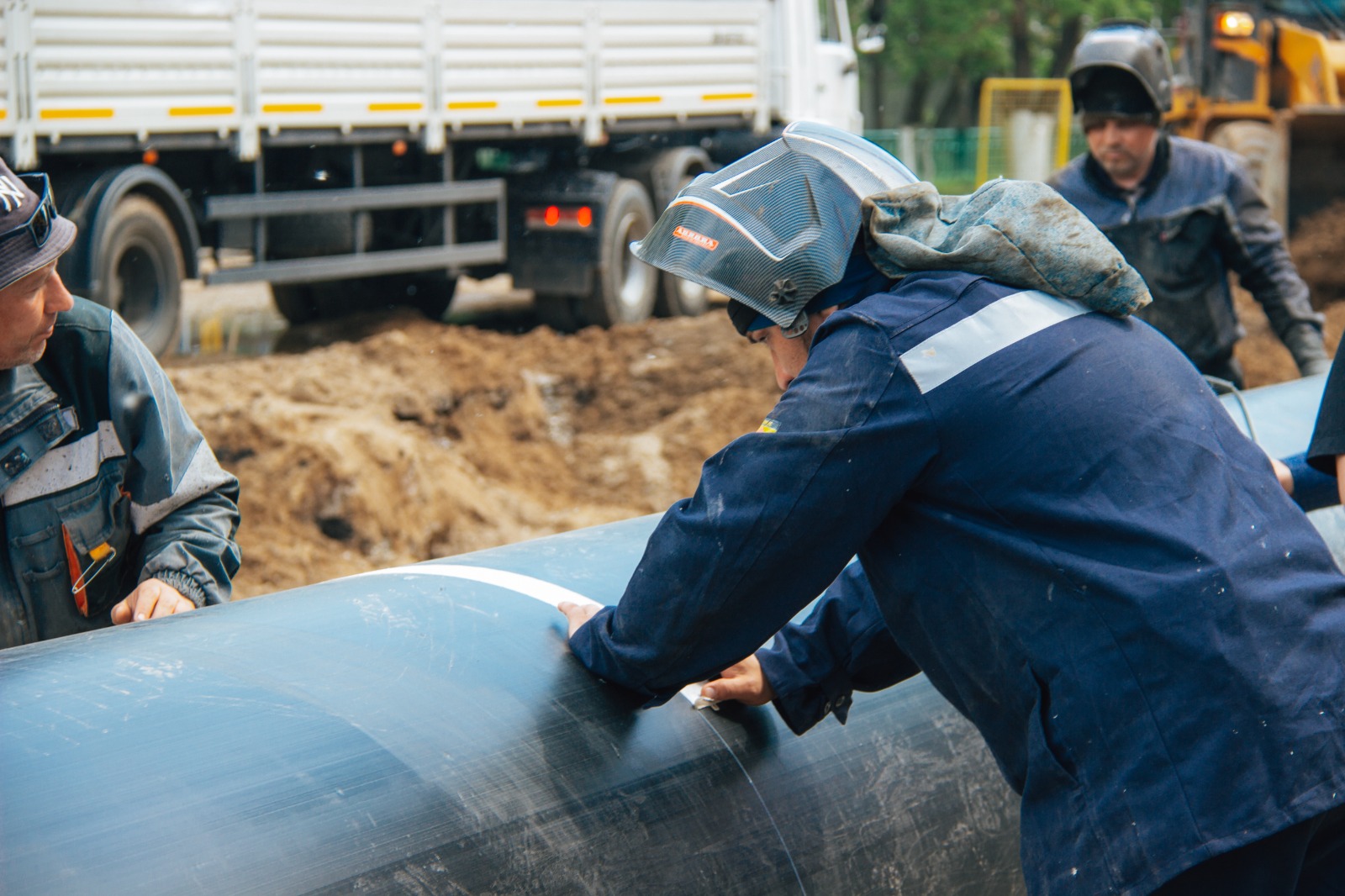

Сказать, что в городе ничего не делается, нельзя. За последние 5 лет было реализовано несколько крупных проектов по обновлению тепломагистралей. Один из последних – строительство в областном центре трубопровода ТМ-20А. Тепломагистраль длиной 6 км обеспечивает теплом почти половину многоэтажек Павлодара. Стоимость проекта составила 9,8 млрд тенге.
Что касается финансирования, деньги на реконструкцию и строительство тепломагистралей поступают из разных источников. В том числе в рамках нацпроекта "Модернизация энергетического и коммунального секторов" и программы "Тариф в обмен на инвестиции". Почти 4 млрд тенге в 2025 году было выделено из резерва правительства. Большую часть средств – 3 млрд тенге – распределили на два проекта по реконструкции теплосетей в городе горняков и энергетиков, еще 802 млн тенге направили на обновление коммуникаций в Павлодаре.

При этом до сих пор остается много зон, где трубы критически изношены.То есть износ тепловых сетей снижается главным образом за счет строительства новых магистралей и полной их замены, а не из-за текущего ремонта старых труб.
"На сегодняшний день тариф не покрывает затраты на необходимые объемы работ для снижения процента износа тепловых сетей. Чтобы износ уменьшался, необходимо проводить работы по реконструкции не менее чем на 15 км трубопровода. По действующей тарифной смете и стоимости оборудования выполнение ремонтов осуществляется на 3 км сетей. Для решения данной проблемы разработан соответствующий национальный проект "Модернизация энергетического и коммунального секторов", – заверили в АО "Павлодарэнерго".
Миллиарды на ремонт ТЭЦ

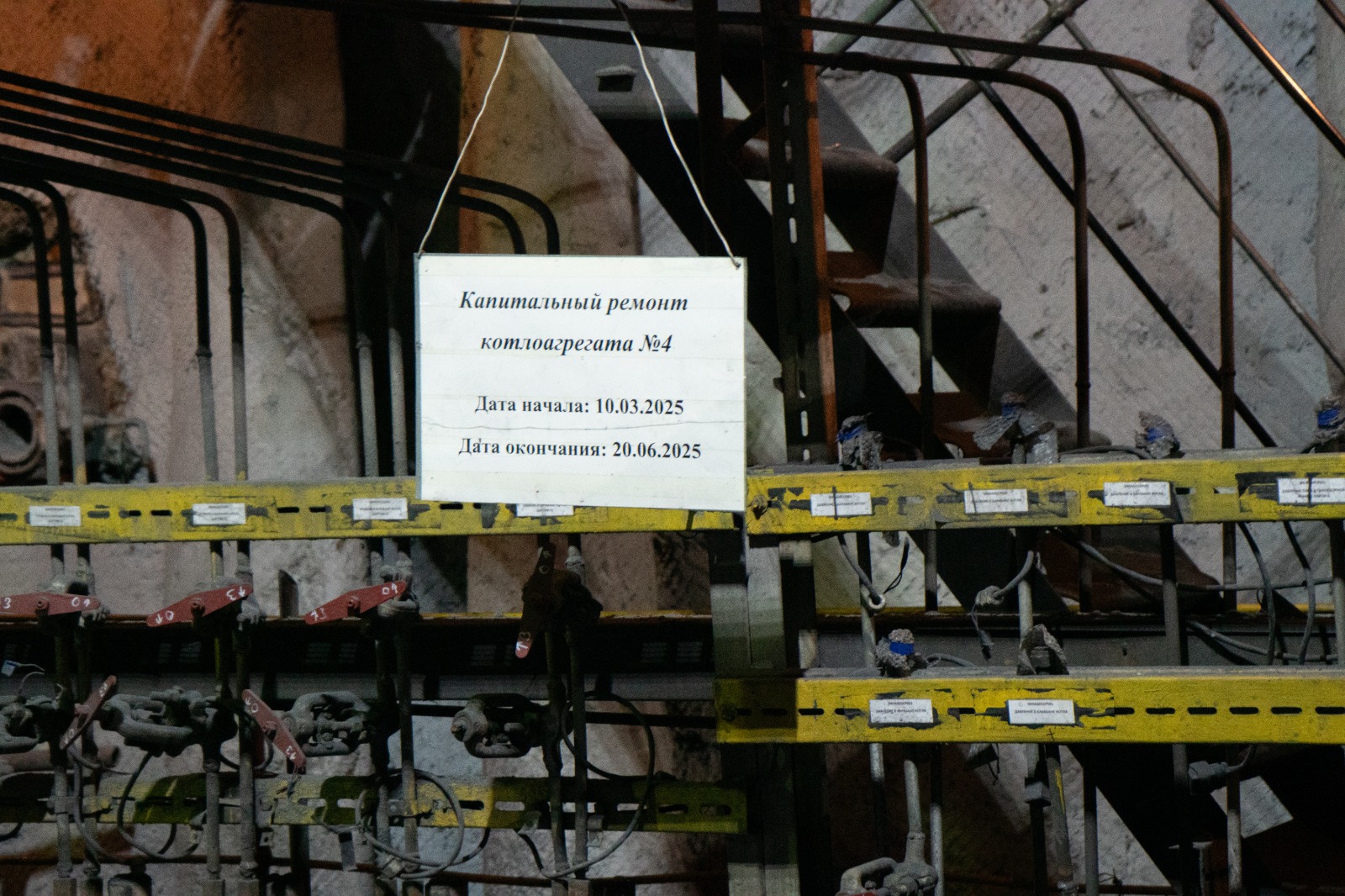

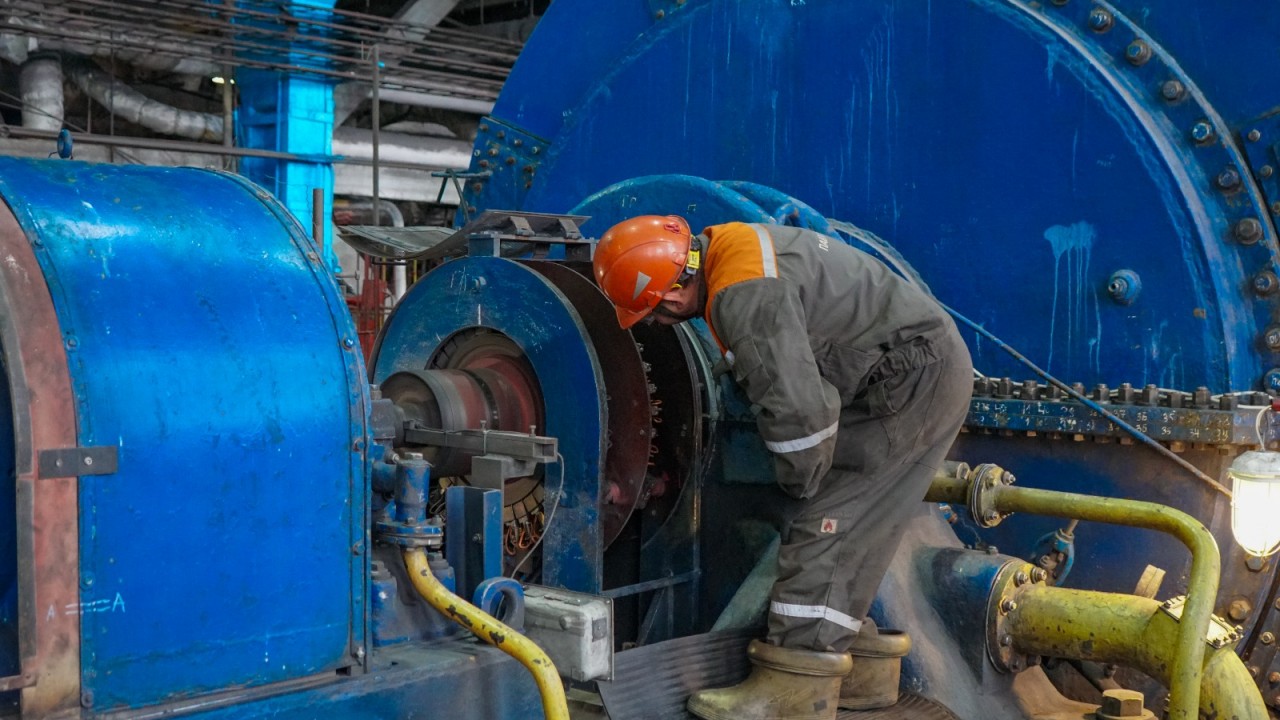

Ремонтные работы и работы по замене оборудования на станциях проводят ежегодно. Например, в 2025 году на котлах павлодарских ТЭЦ заменили изношенные "легкие". Так называют воздухоподогреватели. Внешне это металлические коробки высотой с человека. Внутри проходят сотни металлических трубок. Со временем они забиваются золой и изнашиваются, что влияет на работу всей станции. Срок службы такого оборудования всего 8-10 лет. Затем их нужно менять. Однако полная реконструкция – совсем другое дело. Другой масштаб и объем финансирования.
До 2030 года в регионе запланированы мероприятия по строительству, а также по реконструкции и модернизации основного оборудования на теплоисточниках, подтвердили в управлении энергетики и ЖКХ.
Работы затронут как ТЭЦ "Алюминий Казахстана", так и две другие павлодарские станции. По данным управления энергетики, на ТЭЦ-1 капитально отремонтируют все восемь котлоагрегатов.

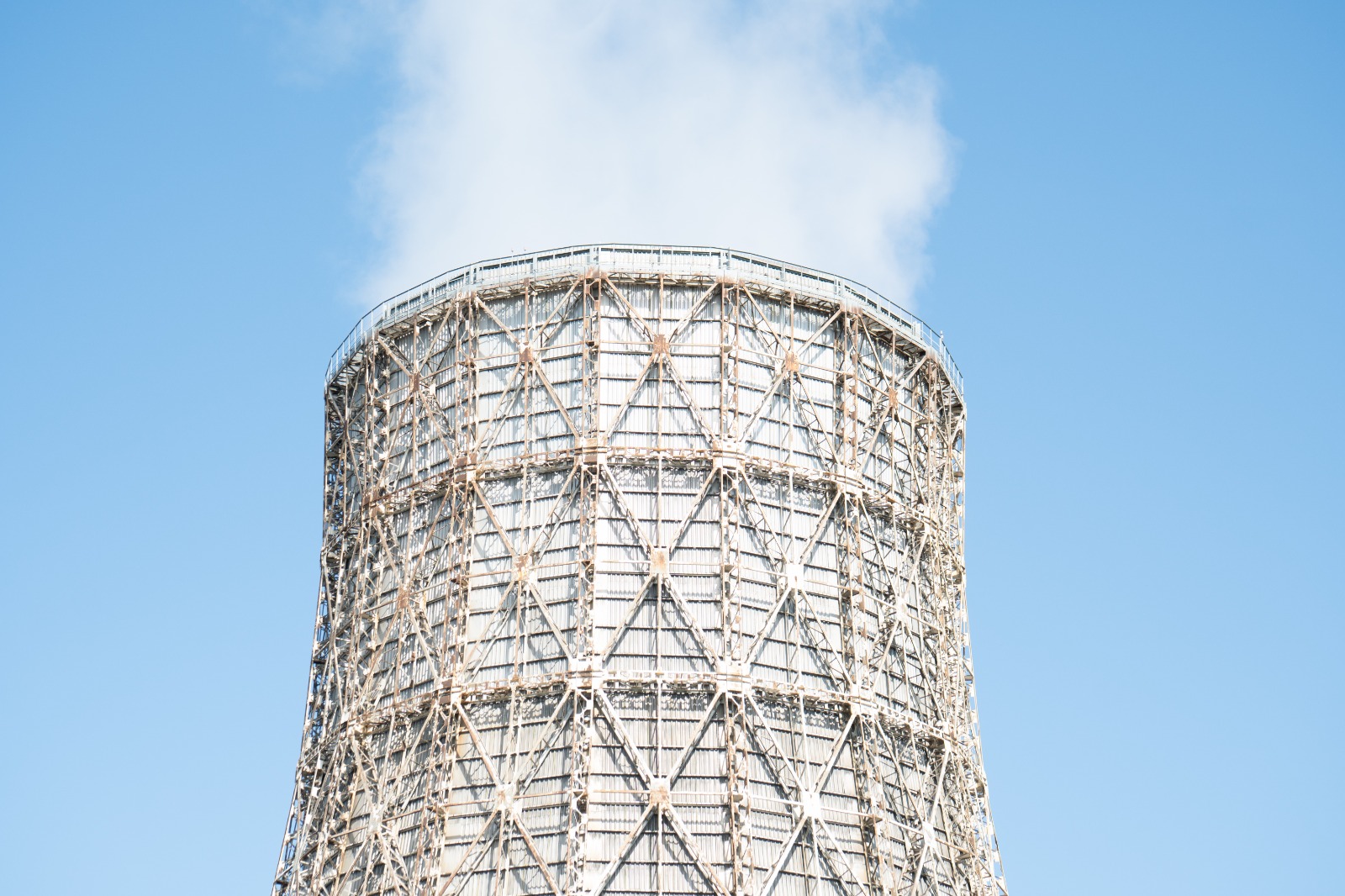

На самой возрастной в регионе станции – ТЭЦ-2 – запланирована масштабная реконструкция, включающая замену действующих турбоагрегатов с увеличением мощности со 110 до 120 МВт. Также запланировано строительство второй дымовой трубы,
В компании не скрывают: реконструкция – процесс долгий, начало работ запланировано на 2026 год. Сейчас ведутся работы по определению подрядной организации для замены первой турбины.
"Реконструкция первой турбины включает в себя замену паровой турбины вместе с конденсатором, генератора, насосных агрегатов, электрооборудования, вспомогательных систем, контрольно-измерительных приборов, автоматики и даже градирни № 1. На строительство, пусконаладку и ввод нового турбоагрегата отводится три года", – поясняют в компании.
В 2028 году на станции приступят к замене второго турбоагрегата. В том же году начнется строительство дополнительной дымовой трубы, магистральных и напорных газоходов. В 2027 и 2028 годах планируется внедрить "умную" систему управления на котлах станции. И только в 2030 году начнется модернизация турбоагрегата № 3.
На ТЭЦ-3 тоже запланированы масштабные работы. Как сообщили в управлении энергетики, до 2030 года на станции построят новый котлоагрегат: сейчас их шесть, будет семь. Для понимания, котел на ТЭЦ – это конструкция высотой с девятиэтажный дом, в топке которого горит пламя температурой 2000 градусов. На станции также проведут реконструкцию системы топливоподачи, завихрителей, каплеуловителей и эмульгаторов.
Суммы пока не называют. Но речь идет о миллиардах тенге. Этот вывод можно сделать из того, что одно только строительство дымовой трубы на ТЭЦ-3 обошлось монополисту в 2,5 млрд тенге.

"Реализация данных мероприятий позволит снизить износ морально устаревшего основного и вспомогательного оборудования, а также повысить надежность работы станции в целом. Реализация мероприятий будет осуществляться в рамках тарифных смет", – сообщили в региональном управлении энергетики.
После проведения работ по модернизации станций в городе обещают поднять вопрос о подключении к теплу частных домов: сейчас областной центр находится в "красной зоне". Разрешения на подключение не выдают.
"В городах Павлодарской области к центральному отоплению подключены все многоэтажки и 68% частных домов. Частный сектор в Павлодаре смогут подключить к центральному отоплению после реализации мероприятий по реконструкции и модернизации теплоисточников", – сообщили в областном управлении энергетики.
Будет газ
О вариантах газификации Павлодарской области в минэнерго рассказывали еще в 2023 году. Тогда рассматривались два пути. Первый вариант – возможность подведения газа с западных регионов по маршруту Рудный – Астана – Павлодар – Семей – Усть-Каменогорск –Зайсан. Стоимость проекта оценивалась в 778 млрд тенге. Второй вариант – поставка газа из Российской Федерации.
В первоначальном варианте региональной схемы газификации основной транзитный газопровод проходил по территории четырех районов и города Павлодара, но местное управление энергетики с этим не согласилось, выступив за подключение всех населенных пунктов – десяти районов и трех городов.
Павлодарцам тогда пообещали: газификация региона позволит привлечь дополнительные инвестиции во время строительства газопровода и даст возможности для открытия новых предприятий, работающих на природном газе. В качестве предполагаемого срока газификации региона называли 2030 год.
На сегодняшний день, по информации регионального управления энергетики, министерством разрабатывается технико-экономическое обоснование по газификации Павлодарской области, ведутся технико-экономические расчеты.
"Рассматривается два варианта газификации Павлодарской области: через газопровод "Сарыарка" путем продления его от Астаны до Зайсана с охватом Павлодарской области или же через газопровод "Тобол-Зайсан" с охватом Павлодарского региона через Костанайскую область", – сообщили в региональном управлении энергетики.
Газификация региона пройдет в несколько этапов. На первом этапе планируется газификация городов Павлодара, Аксу и Экибастуза, а также Павлодарского района. Работы по газификации начнутся после утверждения технико-экономического обоснования.

К слову, около двух лет назад минэкологии предложило перевести все ТЭЦ в крупных городах Казахстана с угля на газ. И сейчас в Алматы реализуются два крупных энергетических проекта – модернизация ТЭЦ-2 и реконструкция ТЭЦ-3 с переходом на природный газ. Основная цель – сократить выбросы вредных веществ в атмосферу, взвешенных частиц и оксидов серы, исчезнет и потребность в захоронении золошлаковых отходов.
Также в министерстве сообщили, что все новые ТЭЦ в Казахстане, которые предстоит построить, будут иметь возможность работать как на угле, так и на газе.
Что касается станций, построенных еще в советское время, все гораздо сложнее. Это должно быть технически возможно и экономически целесообразно. В Павлодарской области, по информации управления энергетики, данный вопрос будет рассматриваться только после обеспечения области природным газом.
"Теоретически перевод станций АО "Павлодарэнерго" на газ возможен. При условии наличия соответствующего газопровода и источника финансирования", – уточнили в компании.
Строить с нуля
Часто казахстанцы пишут в соцсетях: "Зачем ремонтировать, зачем переводить на газ? Проще снести и построить заново". Однако строительство новой ТЭЦ – сложный, дорогой и длительный процесс.
"Строительство новой станции возможно при необходимом уровне финансирования проекта. Строительство ТЭЦ может занять период от 3 до 5 лет, исходя из опыта других городов Казахстана", – объясняют павлодарские энергетики.
В некоторых случаях процесс может затянуться и превысить 5 лет. Кроме того, помимо самих зданий и оборудования, нужно обеспечить инфраструктуру: водоснабжение, железнодорожные подъездные пути, электросети, теплофикационное оборудование. Без всего этого ТЭЦ просто не сможет работать. Поэтому полностью "снести и построить заново" – далеко не такой очевидный вариант, как может показаться. Поэтому на ближайшие годы приоритет остается за постепенной модернизацией существующих объектов.
